هزینه راه اندازی و ساخت مرغداری گوشتی
هزینه راهاندازی مرغداری گوشتی یک رقم عمومی ندارد. ابتدا امکان دریافت مجوز و تأمین زیرساخت زمین را بررسی کنید؛ سپس برای ساخت و تجهیزات استعلام مشخص بگیرید و سرمایه در گردش نخستین دوره، ذخیره نقدی و هزینههای پیشبینینشده را جداگانه برآورد کنید. بدون این اجزا، اعلام هزینه برای یک ظرفیت مشخص گمراهکننده است.
- سرمایه ثابت، سرمایه در گردش نخستین دوره و ذخیره نقدی را در سه بخش جدا برآورد کنید.
- پیش از خرید زمین، امکان استقرار و مجوز را برای همان پلاک و طرح بهصورت مکتوب استعلام کنید.
- پیشنهادهای ساخت را فقط با شرح کار یکسان و فهرست موارد خارج از قرارداد مقایسه کنید.
برای راهاندازی مرغداری گوشتی چه سرمایهای باید کنار گذاشت؟
برای پاسخ، برآورد را به سه بخش تقسیم کنید: سرمایه ثابت برای ساخت سالن و تأسیسات و خرید تجهیزات؛ سرمایه در گردش برای نخستین جوجهریزی تا دریافت وجه فروش؛ و ذخیره نقدی برای تأخیرها و مخارج پیشبینینشده. جمع این بخشها باید نشان دهد چه مقدار پول لازم است و چه زمانی باید در دسترس باشد.
وضعیت زمین را در برآورد جدا ثبت کنید. اگر زمین را میخرید، بهای آن را مستقل از هزینه ساخت نشان دهید؛ اگر اجاره میکنید، ودیعه و اجاره را با زمان پرداختشان ثبت کنید. مالکیت زمین هم به معنی آمادهبودن آن نیست: دسترسی به آب، برق، راه و امکان اخذ مجوز باید بررسی شود.
مبلغ «بهازای هر قطعه» برای تصمیم خرید یا ساخت کافی نیست. این مبلغ نمیگوید زمین چه زیرساختی دارد، سازه و تأسیسات با چه مشخصاتی اجرا میشوند یا اقساط تأمین مالی چه زمانی سررسید دارند. برای شروع برآورد، موقعیت و وضعیت مالکیت زمین، وضعیت مجوز، نقشه و مشخصات سالن، ظرفیت پیشنهادی و استعلامهای تاریخدار ساخت، تجهیزات و زیرساخت را کنار هم بگذارید. هر قلمی که هنوز استعلام ندارد، در جمع نهایی بهعنوان «نامشخص» علامت بزنید، نه صفر.

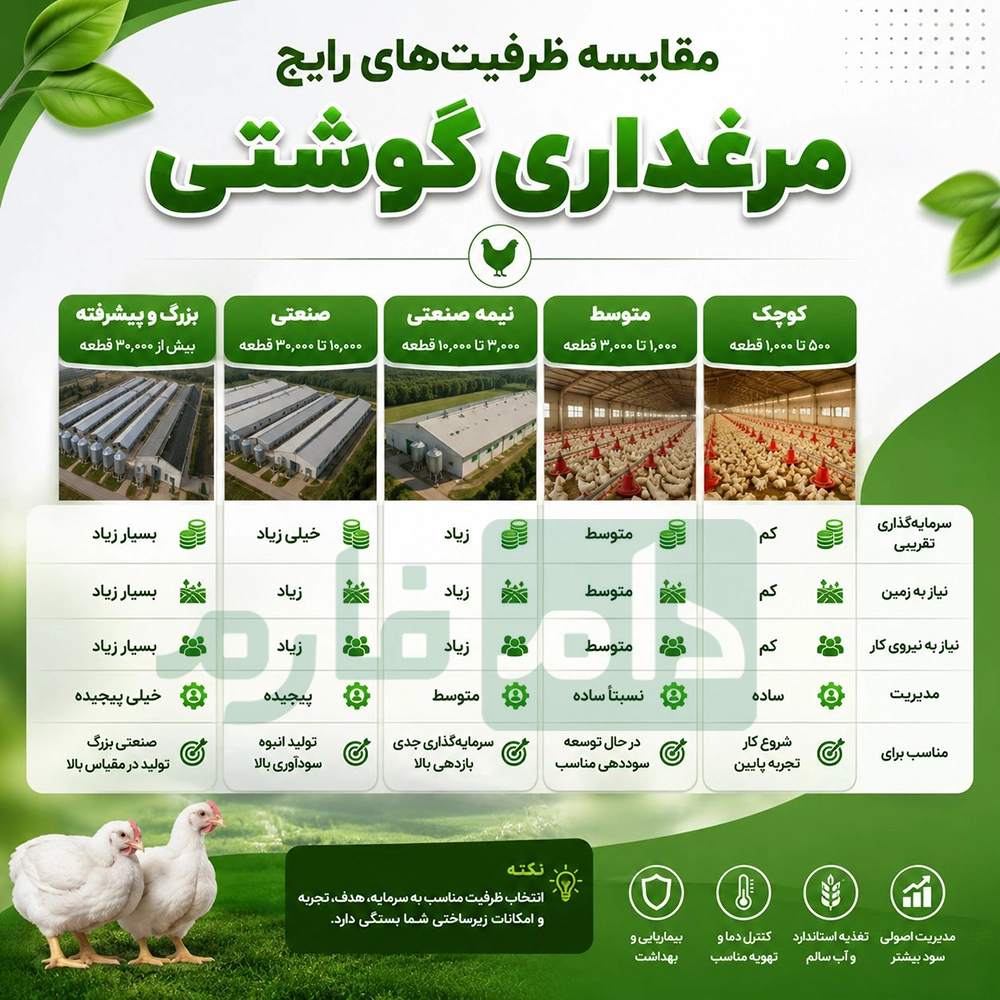

کلیدیترین تصمیم اولیه شما به عنوان مرغدار انتخاب ظرفیت مناسب
ظرفیت را از روی بودجه ساخت سالن انتخاب نکنید. گزینههای ۱۰۰۰، ۵۰۰۰، ۱۰۰۰۰ و ۲۰۰۰۰ قطعهای را فقط بهعنوان سناریوهای مقایسه کنار هم بگذارید؛ هیچکدام بهخودیخود کمریسکتر یا سودآورتر نیست. ظرفیتی قابل بررسی است که هم برای محل موردنظر امکان اخذ مجوز داشته باشد، هم بتوانید آن را در دوره پرورش اداره کنید.

برای هر گزینه، وضعیت زمین، دسترسی قابل اتکا به آب و انرژی و امکان تأمین دان و جوجه را جداگانه بررسی کنید. پیش از تعهد مالی برای زمین، درباره امکان استقرار واحد در همان محل از مراجع مسئول استعلام کتبی بگیرید. ظرفیت روی کاغذ، جای دسترسی واقعی به زیرساخت را نمیگیرد.
بعد، توان بهرهبرداری خود را بسنجید: آیا نیروی مسئول برای پایش سالن، رسیدگی به تجهیزات و واکنش به قطع خدمات دارید؟ آیا نقدینگی لازم برای خرید نهادهها و پرداخت هزینههای نخستین دوره تا زمان دریافت وجه فروش فراهم است؟ اگر پاسخ هرکدام نامشخص است، ظرفیت بالاتر را مبنای سفارش تجهیزات قرار ندهید.
افزایش ظرفیت لزوماً هزینه ساخت، هزینه اداره سالن یا درآمد را به همان نسبت تغییر نمیدهد. برای هر گزینه، استعلام جداگانه و سناریوی مالی مستقل تهیه کنید و فقط گزینههایی را نگه دارید که شرایط مجوز، محل، تأمین و اداره گله در آنها قابل تأیید است.
مراحل قانونی و دریافت مجوز راه اندازی مرغداری
پیش از خرید زمین یا سفارش ساخت، مشخصات محل و طرح پیشنهادی را به مدیریت جهاد کشاورزی شهرستان بدهید و ضوابط روز همان محل را استعلام کنید. از همان ابتدا بپرسید کدام مراجع باید نظر بدهند، درخواست از چه مسیری ثبت میشود و برای بررسی چه مدارکی لازم است. مرجع رسیدگی و مدارک نهایی ممکن است با موقعیت زمین و نوع پروژه تفاوت داشته باشد؛ فهرست ثابت را مبنای تعهد مالی نگذارید.

استعلام را برای همان پلاک و همان طرحی بگیرید که قصد اجرای آن را دارید. کاربری زمین و امکان احداث مرغداری در آن، محدودیتهای استقرار، الزامات دامپزشکی و نظر مرجع محیطزیست را پیش از خرید یا عقد قرارداد ساخت روشن کنید. اگر طرح توسعه واحد موجود است، در استعلام مشخص کنید که درخواست شما افزایش ظرفیت همان واحد است، نه احداث یک واحد مستقل.
پس از روشنشدن نتیجه استعلامها، درخواست و مدارک را طبق مسیر اعلامشده ثبت کنید و هر مرحله را با پاسخ مرجع مسئول جلو ببرید. صدور مجوز احداث را با اجازه بهرهبرداری یکی ندانید؛ پیش از شروع ساخت بپرسید چه تأییدهایی لازم است و پیش از جوجهریزی نیز وضعیت مجوز بهرهبرداری را بررسی کنید.
هزینههای اولیه ساخت و ساز مرغداری
از پیمانکاران برای یک شرح کار یکسان قیمت بگیرید. اگر یکی فقط سالن را قیمت داده باشد و دیگری محوطه و زیرساخت را هم حساب کرده باشد، جمع مبلغها قابل مقایسه نیست. پیش از استعلام، نقشه و فهرست کارها را آماده کنید و از هر پیمانکار بخواهید موارد خارج از پیشنهادش را صریح بنویسد.

زمین: بهای خرید زمین را جدا از هزینه آمادهسازی آن ثبت کنید. زمینی که خریدش ارزانتر است، ممکن است برای تسطیح، دسترسی یا رساندن خدمات هزینه بیشتری بخواهد. بهای زمین را با قیمت ساخت سالن در یک ردیف جمع نکنید؛ وگرنه منشأ اختلاف پیشنهادها معلوم نمیشود.
تسطیح و محوطه: خاکبرداری و خاکریزی، زهکشی و آمادهسازی مسیرهای داخل محوطه را ردیفهای جدا بگذارید. دسترسی از راه بیرون تا محل تخلیه دان و بارگیری را نیز مشخص کنید. حصار، دروازه و محدوده کار آنها باید در پیشنهاد قیمت نام برده شود.
سالن و انبار: برای سالن، نوع سازه و مشخصات عایق دیوار و سقف، فونداسیون، پوشش داخلی و کف قابل شستوشو را در شرح کار بیاورید. برای انبار دان و سایر فضاهای موردنیاز نیز کاربری، محل و حدود کار ساخت را مشخص کنید. صرف نامبردن از نوع سازه، کیفیت اجرا یا هزینه نگهداری آن را روشن نمیکند.
در نقشه و شرح کار، مسیر ورود نهاده، خروج کود و تردد کارکنان را مشخص کنید تا دسترسی خدماتی با نظافت و امنیت زیستی سازگار باشد. جزئیات درزگیری، نقاط تجمع آب و امکان شستوشوی سطوح را هم بخواهید؛ اینها اگر مبهم بمانند، هنگام تحویل سالن به اختلاف تبدیل میشوند.
زیرساخت آب و برق: لولهکشی و کابلکشی داخل محوطه را از هزینه اتصال یا تقویت انشعابات جدا کنید. مسئول پرداخت و اجرای هر بخش، از نقطه تحویل خدمات تا سالن، باید در قرارداد روشن باشد.
تجهیزات و تأسیسات ساخت مرغداری: جایی که کیفیت واقعاً تفاوت ایجاد میکند
برای تجهیزات، یک قیمت کلی نگیرید. اقلام ضروری را جداگانه استعلام کنید تا معلوم باشد هر پیشنهاد چه چیزی را پوشش میدهد و کدام بخش از قلم افتاده است:

- تهویه: فن، ورودی هوا، مسیر عبور هوا و تجهیزات کنترلی مرتبط.
- گرمایش: هیتر، مسیر تأمین سوخت و تجهیزات ایمنی آن.
- آبخوری: خطوط آبخوری، تنظیم فشار، فیلتراسیون و امکان شستوشوی خطوط.
- دانخوری: خطوط انتقال و توزیع دان و تجهیزات کنترل عملکرد آنها.
- کنترل شرایط سالن: حسگرها، کنترلر و هشدار خرابی یا خروج شرایط از محدوده تنظیمشده.
- برق اضطراری: منبع برق جایگزین، تابلو انتقال و مصرفکنندههایی که باید هنگام قطعی فعال بمانند.
برای هر قلم، از فروشنده بخواهید مدل و ظرفیت پیشنهادی را با نقشه همان سالن تطبیق دهد. نصب، راهاندازی، آموزش کار با دستگاه، مدت و محدوده ضمانت، تأمین قطعه و خدمات پس از فروش هم باید در پیشنهاد مکتوب روشن باشد. قیمت خرید پایینتر، اگر بخشی از این تعهدها را حذف کرده باشد، مبنای مقایسه نیست.
تناسب تجهیزات را با شرایط اقلیمی محل و سناریوی قطع برق یا سوخت بسنجید. از طراح و تأمینکننده بپرسید هنگام قطعی، کدام تجهیزات از کار میافتند، چه تجهیزاتی باید با برق اضطراری کار کنند و مسئول آزمون عملکرد مجموعه پس از نصب کیست. دوربین و امکانات پایش از راه دور را جدا از تجهیزات لازم برای کارکرد ایمن سالن قیمتگذاری کنید؛ خرید آنها نباید جای تکمیل بخشهای ضروری را بگیرد.
جدول هزینههای ثابت تفصیلی برای واحد ۱۰ هزار قطعهای
این جدول کاربرگ ساماندهی استعلام برای یک واحد فرضی ۱۰ هزار قطعهای است؛ نه برآورد قیمت است و نه الگوی فنی مناسب همه زمینها. برای هر ردیف، مشخصات همان طرح را بنویسید و مبلغ را فقط از پیشنهاد مکتوب وارد کنید. خط تیره یعنی استعلام هنوز کامل نشده است، نه اینکه هزینه آن قلم صفر است.
| ردیف | مشخصات | مبلغ استعلام | تاریخ و منبع استعلام | اقلام خارج از قیمت |
|---|---|---|---|---|
| زمین | پلاک، مساحت و وضعیت مالکیت | — | — | هزینههای انتقال و استعلام را روشن کنید. |
| آمادهسازی | شرح عملیات محوطه و حدود کار پیمانکار | — | — | حمل خاک و دفع نخاله را روشن کنید. |
| ساخت سالن | نقشه مصوب و محدوده تحویل ساختمان | — | — | درها، عایقکاری و انبار را روشن کنید. |
| زیرساخت | محدوده انشعابها و شبکه داخلی | — | — | هزینه اتصال تا محل و کابلکشی را روشن کنید. |
| تجهیزات | فهرست اقلام، مدل و ظرفیت پیشنهادی | — | — | حمل و قطعات جانبی را روشن کنید. |
| نصب و راهاندازی | نصب، آزمون عملکرد و تحویل | — | — | ایابوذهاب و رفع نقص را روشن کنید. |
| مجوزها | فهرست هزینههای اعلامی مراجع مسئول | — | — | آزمایشها و خدمات نقشهکشی را روشن کنید. |
| هزینههای پیشبینینشده | ریسکهای ساخت و مبنای ذخیره مخارج پیشبینینشده ساخت | — | — | موارد فاقد برآورد را جدا ثبت کنید. |
در ستون «اقلام خارج از قیمت»، پاسخ فروشنده یا پیمانکار را بنویسید؛ موارد جدول پرسشهایی برای تکمیل استعلاماند، نه هزینههایی که حتماً حذف شدهاند. پیش از جمعزدن، اقلام مشترک قرارداد ساخت و تأسیسات، مانند کابلکشی یا نصب فن، را با شرح قراردادها تطبیق دهید. هر قلم را فقط در یک ردیف هزینه ثبت کنید و در قرارداد دیگر با عبارت «در قیمت ردیف دیگر منظور شده» علامت بزنید. تا وقتی ردیفی بیاستعلام مانده، جمع مبالغ را «هزینه کل ثابت» ننامید.
ردیف «هزینههای پیشبینینشده» در این جدول فقط ذخیره مخارج پیشبینینشده ساخت است، نه کل ذخیره نقدی پروژه. اگر همین مبلغ را در برنامه ذخیره نقدی پروژه هم نشان میدهید، هنگام جمعبندی آن را دوباره به هزینه ثابت اضافه نکنید.

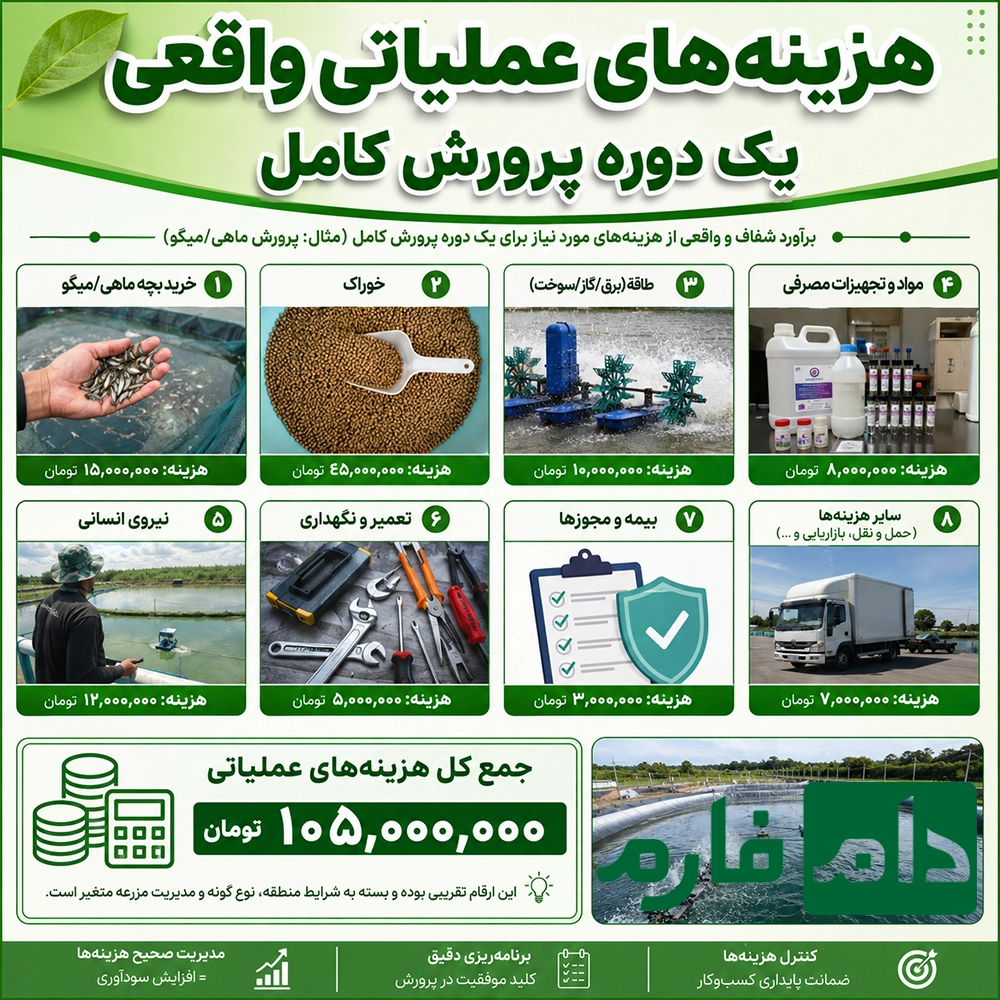

هزینههای عملیاتی واقعی یک دوره پرورش کامل
برای نخستین جوجهریزی، فقط جمع هزینههای دوره را ننویسید. کنار هر قلم، موعد پرداخت را هم ثبت کنید. ممکن است بخش بزرگی از پول پیش از ورود جوجه یا در طول پرورش خرج شود، اما دریافتی فروش محصول دیرتر به حساب برسد. سرمایه در گردش باید این فاصله را پوشش دهد.
پیش از ورود گله، قیمت خرید جوجه، کرایه حمل جوجه تا فارم، بستر، سوخت و هزینه آمادهسازی سالن را استعلام کنید. صفحه قیمت روز جوجه یکروزه در دسترس است؛ قیمت همان روز جای استعلام خرید، موعد پرداخت و شرایط تحویل جوجه را نمیگیرد. کرایه حمل را جدا از بهای جوجه ثبت کنید تا مشخص باشد مسئول پرداخت آن کیست.
برای دان، برنامه تحویل محمولهها و موعد تسویه هر محموله را از تأمینکننده بگیرید. هزینه آب، برق و سوخت را متناسب با زمان مصرف در طول دوره ثبت کنید؛ همین کار را برای دستمزد و پرداختهای مرتبط با نیروی کار انجام دهید. اگر پرداختی به تأمینکننده پیش از تحویل دان لازم است، آن را در زمان خروج پول بنویسید، نه صرفاً در زمان مصرف.
خدمات دامپزشکی، نمونهبرداری و آزمایشهای موردنیاز را نیز سرفصل مستقل بگذارید. هزینه واکسن را طبق برنامه دامپزشک مسئول پیشبینی کنید، نه بر پایه یک برنامه عمومی. اگر بیمه گله میخرید، حق بیمه و موعد پرداخت آن را جدا ثبت کنید. برای درمان احتمالی مبلغ یا برنامه دارویی از پیش تعیین نکنید؛ تشخیص آزمایشگاهی پیش از درمان توصیه میشود و تصمیم درمانی با دامپزشک مسئول است.
در پایان دوره، کرایه حمل مرغ تا محل تحویل را با حمل جوجه یکی نکنید. سپس هزینه تخلیه، نظافت، شستوشو و آمادهسازی سالن برای دوره بعد را به جریان نقدی اضافه کنید. از خریدار محصول نیز موعد تسویه را بپرسید تا فاصله میان آخرین پرداختها و دریافت وجه فروش روشن شود.
پیش از شروع پروژه، کدام خطای برآورد میتواند نقدینگی را تمام کند؟
خطای خطرناک این است که «جمع هزینهها» را با «پولی که در زمان لازم در دسترس است» یکی بگیرید. ممکن است منابع مالی روی کاغذ کافی باشند، اما موعد پرداخت به پیمانکار یا تأمینکننده پیش از زمان آزادشدن آن منابع برسد. پیش از امضای قرارداد، برنامه پرداختها را کنار زمان دسترسی به پول بگذارید؛ به وعدهای که زمان و شرایط دریافتش روشن نیست تکیه نکنید.
برنامه را فقط برای اجرای بیوقفه ننویسید. اگر تحویل سالن عقب بیفتد، کدام تعهدات همچنان باید پرداخت شوند؟ اگر مبلغ استعلام پس از اعتبار پیشنهاد تغییر کند، افزایش آن را از کجا میپردازید؟ توقف یک تجهیز ضروری نیز میتواند شروع جوجهریزی را عقب بیندازد، در حالی که هزینه نگهداری مجموعه ادامه دارد. این وضعیتها را با پیمانکار و فروشنده بررسی کنید و مسئولیت تأخیر، شرایط تحویل و پرداخت را در قرارداد روشن بگذارید.
پس از راهافتادن سالن هم پرداخت هزینهها با دریافت وجه فروش همزمان نیست. تاریخ پرداختهای نخستین دوره را روی همان برنامه مالی ثبت کنید و تا زمان دریافت وجه، منبع تأمین هر پرداخت را مشخص نگه دارید. پولی را که برای پوشش وقفه کنار میگذارید، در محاسبه منابع قابل خرج برای ساخت مصرف نکنید.
این بررسی، آزمون توان پرداخت هزینه راهاندازی است، نه محاسبه سود دوره. روش محاسبه تفصیلی را در مقاله محاسبه سود و زیان مرغداری گوشتی ببینید. «محاسبهگر سود و زیان دوره» ابزار داخل گلهبان است؛ با ثبتنام میتوانید هزینهها را در آن وارد کنید و سود واقعی دوره را محاسبه کنید. این ابزار جای استعلام قیمت یا بررسی امکان اخذ مجوز را نمیگیرد.
